軟體排施工流程有哪些?
軟體排施工流程

1、軟體排施工方案
根據工程現場實際情況,全線軟體排施工范圍除圓弧段有部分灘面較低外,其余部分在落潮后基本露出水面,本工程軟體排鋪設方法分兩種:一種是人工鋪排;另一種是鋪排船鋪排。先進行護底軟體排施工,再進行堤底軟體排施工。主要施工流程為:施工準備—— 軟體排進場檢驗——軟體排鋪設——砂肋灌裝——驗收
2、軟體排施工準備
1)、本工程所需的土工織物在有資質的生產廠家專業生產加工,并按設計要求進行軟體排的加工縫制。
2)、根據工程需要,本著因地制宜的原則做好開工前各項施工準備;
3)、開工前進行設備調試工作,確保設備的正常運轉。
3、軟體排進場檢驗
軟體排由生產廠家加工完成后,運至工程現場,按程序先由項目部自檢,合格后報監理驗收,監理驗收合格后,即可投入工程施工。
4、軟體排的鋪設、砂肋灌裝
1)、人工鋪排(含砂肋灌裝)
1.1、鋪設之前先進行清基,保證基底平整,然后將加工好的軟體排布垂直于大堤軸線已設定區域鋪設, 時用人工繃緊排布,使排布順平無褶皺平鋪于灘面上;

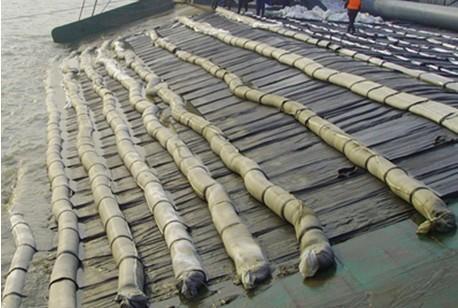

1.2、每塊排布鋪設完成后應立即開始砂肋灌裝,砂肋灌裝施工工藝為吸砂船采砂,用運砂船運至施工區域附近,然后采用泥漿泵機組進行砂肋灌裝施工。充灌時要配備人力踩踏砂肋,使砂流通暢,充灌砂肋從砂肋一側開口處充灌,保證砂肋袋充盈率在80%左右方能扎緊袋口,充分保證砂肋能滿足壓載,保證軟體排布正常工作;
1.3、排體與排體之間搭接長度滿足設計要求,確保工程質量;
1.4、排布鋪設好以后要及時檢查是否平整,每根砂肋是否滿足充盈率,并滿足設計壓載,發現問題及時整改,以確保工程質量。
2)、鋪排船鋪排(含砂肋灌裝)
2.1鋪排船定位
在專用施工船舶上配有計算機一套、GPS兩臺,GPS定位軟件一套,施工前由施工員根據設計輸入有關鋪排參數,操作人員根據GPS定位軟件顯示鋪排位置,將鋪排船移動到起始位置,當電腦顯示偏差值和位移值在允許誤差范圍內時,表示施工船舶已經到達設計位置,經現場監理工程師認可后開始鋪設。
2.2卷排布
用吊機將排布吊至甲板上,鋪排工人將排布展開,排尾拉環和滾筒上繩纜相系,啟動滾筒開關將排布自動卷入滾筒,直到排頭平展在翻板前沿,關閉滾筒開關。在卷排期間,操作人員站在滾筒邊,用人力繃緊排布,使?jié)L筒上排布無皺折,平鋪在甲板和翻板上的排布,用人力拉平、拉直,防止排布皺折、收縮。
2.3移船鋪放(砂肋灌裝)
鋪排是在專用鋪排船上進行的,整個軟體排鋪設進程沿堤身軸線方向推進。
運砂船進檔后,吊機將兩臺泥漿泵(22kw)吊入砂船上適當位置,在船舶進檔的同時,將砂肋穿好。開動高壓水槍,沖水到砂船艙內,當泥漿泵周圍的砂水混合后再開動泥漿泵進行砂肋充灌,充灌過程中注意控制砂漿濃度,停充前注意充清水,防止堵管。充灌時用14#鉛絲將砂肋袋袖口擰在輸砂管分流口上,打開分流口閥門進行充灌。充灌時輔助以人力踩踏砂肋,使砂流暢通。充灌砂肋從一頭充灌,交錯充灌,嚴禁雙向?qū)Τ洌瑢⑸袄叱溆士刂?0%左右。待充灌若干條砂肋后放下翻板至與水平面成35º, 啟動滾筒控制電機,此時在翻板上的排體在砂肋自重作用下,排體沿翻板徐徐下沉,當排體入水到達泥面并有一定富余長度時緩慢移動船位,使充灌好的砂肋軟體排緩慢鋪放。重復以上程序,直至砂肋余排和堤身排鋪設結束,移船時移船速度應與排體下水同步。
5、軟體排驗收
軟體排施工完成后,先由項目部自檢,自檢合格后報監理驗收,監理驗收合格后,方可進行下道工序的施工。
更多軟體排施工流程有哪些?土工材料產品的規格/型號/參數/用途/作用/檢測/施工/廠家批發報價等詳細信息請聯系在線客服
